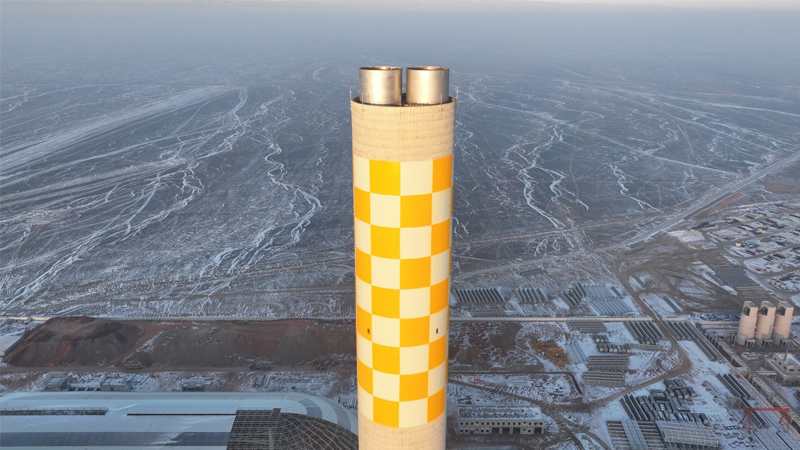

12月28日上午9時58分,新疆重能石頭梅2×100萬千瓦煤電項目第一臺機組煙囪鋼內筒液壓提升裝置關閉,排煙出口提升至設計標高240米,標志著該項施工節點順利完成,比原計劃提前20天實現到頂,為如期實現投產發電目標提供了有力保障,工程建設取得重大階段性勝利。
該項目是國家“沙戈荒”大基地外送通道新能源項目——新疆重能天山北麓戈壁基地410萬千瓦新能源項目的重要組成部分,同時也是“疆電入渝”工程的重要配套電源。本工程煙囪為鋼筋混凝土外筒+雙管式鈦鋼復合板排煙內筒結構形式,總高度240.0m(外筒高度233m)。單個排煙內筒內凈直徑為 8.0m:排煙內筒采用懸吊式結構、排煙內筒共分兩部分、其中下部約 21.9m長自立支撐在49.0m平臺上的排煙內筒支墩上、上部約168m長懸掛在225.0m標高處的6號懸掛承重平臺上、兩段之間通封膨脹伸縮節相連。
鋼內筒作業平臺于2024年11月4日11月5日開始組焊提升,至12月24日下部彎頭和筒座組焊完成。歷時50天完成雙通焊接保溫及提升任務,項目團隊積極克服極寒天氣,不畏嚴寒,日夜奮戰,通過科學組織,精心安排,堅持以目標引領管大局、以過程管控保落實、以完善至臻促提升,強化工期意識,注重過程控制,鋼內筒施工前,對頂升裝置安裝、鋼內筒頂升等重要施工程序進行“人、機、料、法、環”全方位策劃和實施,堅持現場主義,及時協調解決施工難題,同時全面統籌力能組織,積極做好防寒取暖工作,確保施工現場作業人員健康、安全和施工生產穩步推進。
煙囪鋼內筒提升正處冬期施工,且煙囪內部冷空氣流動大,鈦鋼板焊接溫度要求高,項目部協調物資部采取所有洞口封閉并增加取暖設施,確保環境溫度5度以上焊接條件要求,保障了焊接質量。項目部樹牢“精益求精、一次成優”理念,對入場的每張鈦鋼復合板進行復檢,嚴格把控對接焊縫質量,進行鋼板焊接100%超聲探傷和鈦板焊接100%滲透檢測,嚴格執行工藝標準,保證每節周長誤差、錯口尺寸符合標準要求,實現了現場施工安全、優質、高效向前推進。
戈壁深處,煙囪之下,伴隨著陣陣風雪聲,河南二建發展的建設者們步履鏗鏘,滿懷斗志去迎接更大的勝利!項目將嚴格按照總體施工進度計劃要求,狠抓重點、精準發力,加快推進項目建設,全面展示河南二建發展公司高質量發展的特色亮點,做到高質量、高標準履約,為“疆電入渝”再添新動力、再造新優勢。
